A Környezeti és Energiahatékonysági Operatív Program keretében kezdődött meg az „Árvízbiztonság növelése a Közép-Tisza völgyben” című KEHOP-1.4.0-15-2022-00030 azonosítószámú projekt megvalósítása térségünkben. A projekt általános célja: a Tisza-völgy árvízi biztonságának javítása, a vizek okozta kártételekkel szembeni ellenálló képesség javítása.
A projektet az Országos Vízügyi Főigazgatóság (OVF), valamint az érintett területi szervezetek:
a Közép-Tiszántúli Vízügyi Igazgatóság (KÖTIVIZIG), a Körös-völgyi Vízügyi Igazgatóság (KÖVIZIG),
az Észak-magyarországi Vízügyi Igazgatóság (ÉMVIZIG) és a Tiszántúli Vízügyi Igazgatóság (TIVIZIG) konzorciuma valósítja meg.
Az elnyert európai uniós és magyar állami támogatás összege 7,456 milliárd forint.
Egy árhullám esetén az árvíz nem áll meg az egyes vízügyi igazgatóságok határainál,
hanem az időben folyamatosan halad, ezért is nem elég egy helyen egy időben védekezni,
hanem annak a levonulási út mentén folyamatosnak kell lennie.
Tehát a beavatkozásoknak nem csak lokálisan kell kifejteniük a hatásukat, hanem azokat úgy kell kialakítani,
hogy lehetőség szerint egységes védelmet biztosítsanak a fejlesztéssel érintett területen. Ennek okán a projekt beavatkozásai
sem egy helyre összpontosulnak, hanem olyan területekre, melyeknél az árvízi fejlesztések elengedhetetlenek
a Tisza folyó biztonságos árvízi levezetésének biztosításához, illetve ebből következően a Tisza-völgy árvízbiztonságának javításához.

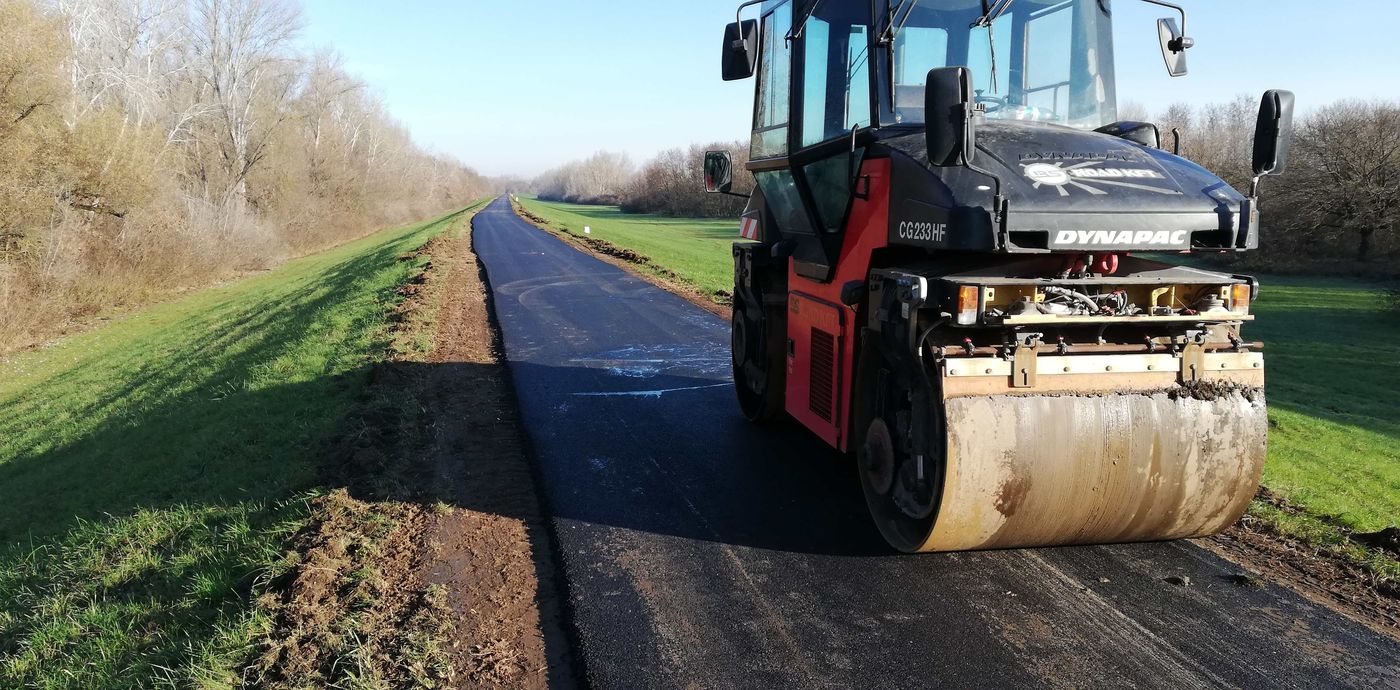

A TIVIZIG működési területét érintően a Tisza bal part árvízvédelmi töltés 21+225 - 58+100 töltéskilométer (Tiszacsege és Tiszagyulaháza) közötti szakszán aszfalt töltéskorona burkolat helyreállítása és töltéstartozékok cseréje valósul meg. A projekt célja új aszfaltburkolat kialakítása, ezáltal a töltés állékonyságának javítása. A beruházás eredményeképpen a közlekedés és az árvízvédekezés feltételei is javulnak, a védett területek árvízbiztonsága növekszik. A védmű állékonyságának megőrzését és az árvízvédekezés hatékonyságát szolgálja az érintett szakaszon az egységes, az ágazati előírásoknak megfelelő töltéstartozékok kialakítása.
A szilárd burkolatok kiépítésére az 1970-es Tisza-völgyi árvíz után folyamatosan nagy hangsúlyt fektetett a TIVIZIG. A védekezési munkák meghatározó tapasztalata volt, hogy csapadékos időjárás, vagy hosszan tartó árvíz idején a burkolatlan töltéskoronán történő közlekedés, anyagszállítás erősen korlátozott, sokszor különleges és költséges megoldásokat igényelt. Mára a Tisza bal parti elsőrendű védvonalaink jelentős része van aszfalt burkolattal ellátva, ami nagyban hozzájárult az elmúlt évek sikeres és költséghatékony árvízvédekezéseihez.
Mindezeken túl a fejlesztés által érintett töltéskorona az EUROVELO kerékpárút hálózat részét képezi, összeköti a Tisza tó térségét a Tokaji borvidékkel, ennek megfelelően „békeidőben” is jelentős forgalmat bonyolít. A kerékpáros turizmus mellett a horgászok, természetjárók és a Tisza menti települések között ingázó lakosság is előszeretettel használja közlekedésre.
A munkák a TIVIZIG működési területét érintően a geodéziai felmérésekkel megkezdődtek, jelenleg a kiviteli tervek készítését végzi a közbeszerzésen nyertes Kötiviép'B Kft. A tényleges kivitelezési munkák indulása előreláthatólag a nyár végén várható.
A teljes projekt fizikai befejezésének tervezett határideje: 2023. 11. 30.

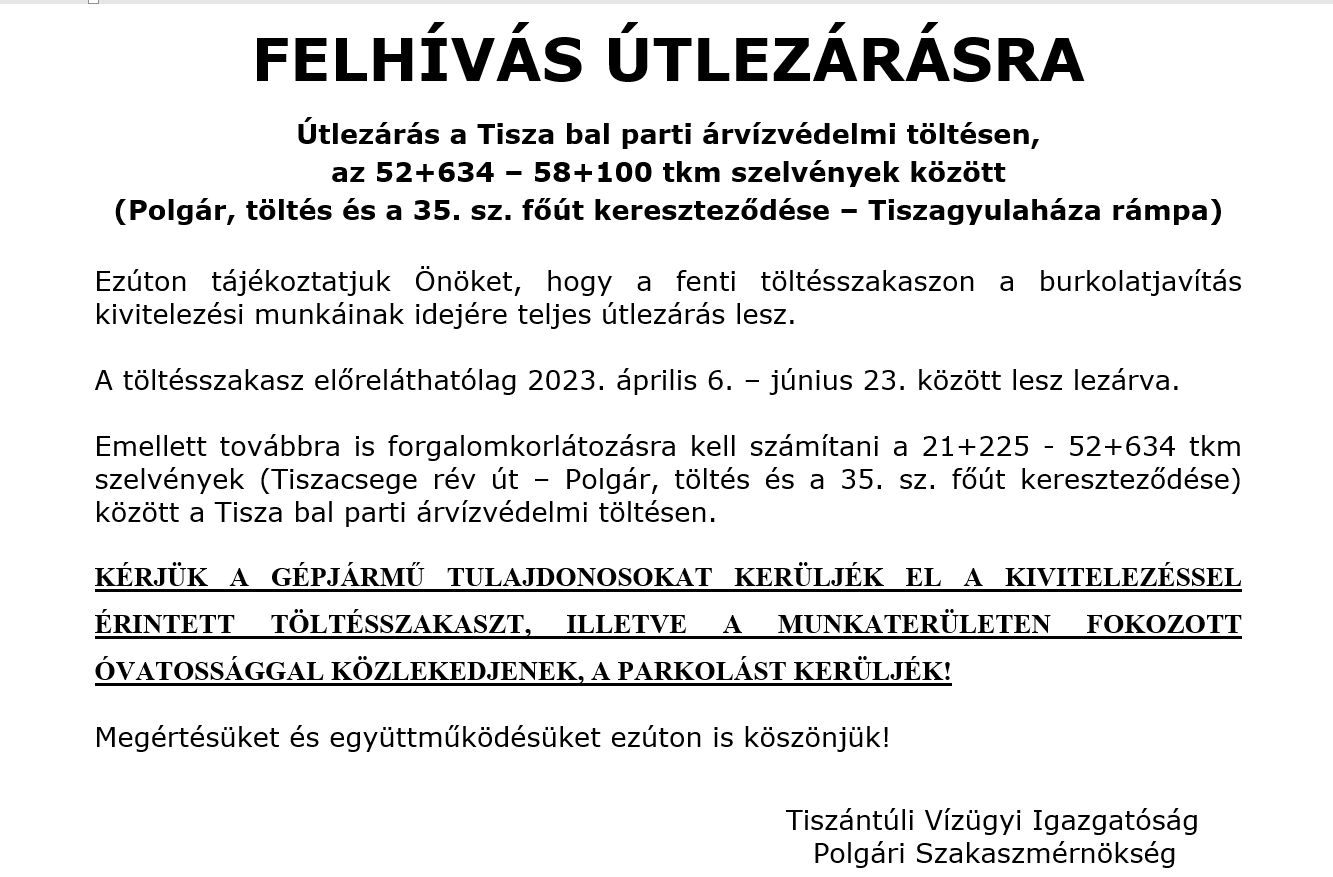

Útlezárás a Tisza bal parti árvízvédelmi töltésen.
Az 52+634 – 58+100 tkm szelvények között (Polgár, töltés és a 35. sz. főút kereszteződése – Tiszagyulaháza rámpa)
a töltésszakasz előreláthatólag 2023. április 6. – június 23. között lesz lezárva.
részletek >
Árvízi biztonság növelése a Közép-Tisza völgyben
A projekt általános célja a VTT program tapasztalatainak hasznosításával a Tisza-völgy árvízbiztonságának javítása. Az egyes projektelemek, közvetett vagy közvetlen módon, a Tisza folyó biztonságos árvízi levezetését szolgálják, ezzel biztosítva a kitűzött cél elérését.
5000 Szolnok, Boldog Sándor István krt. 4.
+36 56 501 900
2023 – Minden jog fenntartva.
