KÖVIZIG projektelem ismertetése

Projekt

Körös-vidéki Vízügyi Igazgatóság (KÖVIZIG) területén levő fejlesztés

Hortobágy-Berettyó bal parti árvízvédelmi töltés helyzeti állékonyságának javítása
A beruházás célja a töltéskorona helyzeti állékonyságának javítása a Hortobágy-Berettyó balparti töltéskoronáján, Mezőtúr és Túrkeve város külterületén.

A két szakaszból álló beruházás teljes hossza: 13 191 fm.
Helyszín: a Hortobágy-Berettyó főcsatorna bal parti töltéskorona a 7+483-13+737 tkm, valamint a 21+271-27+306 tkm szelvények között.

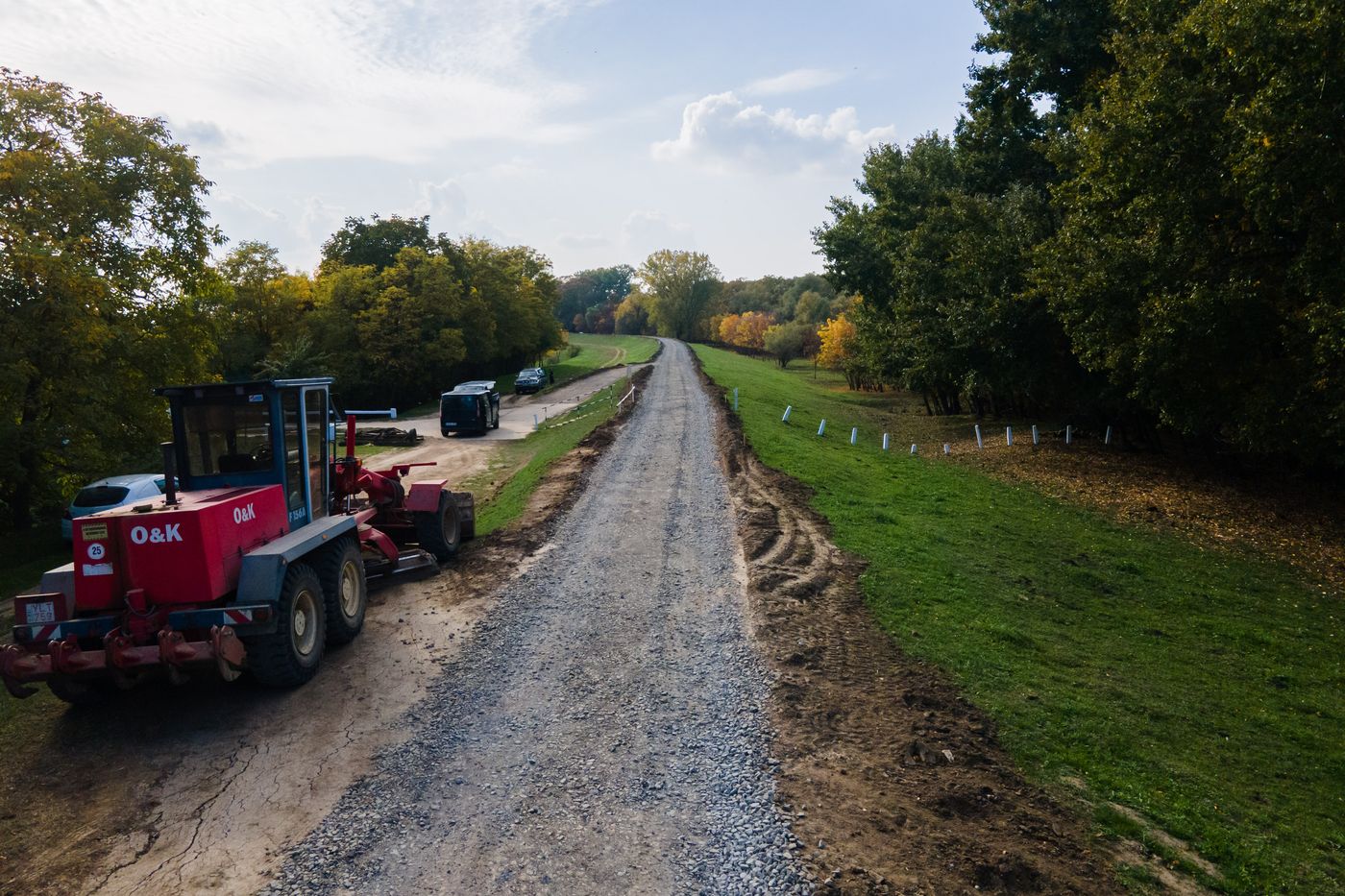

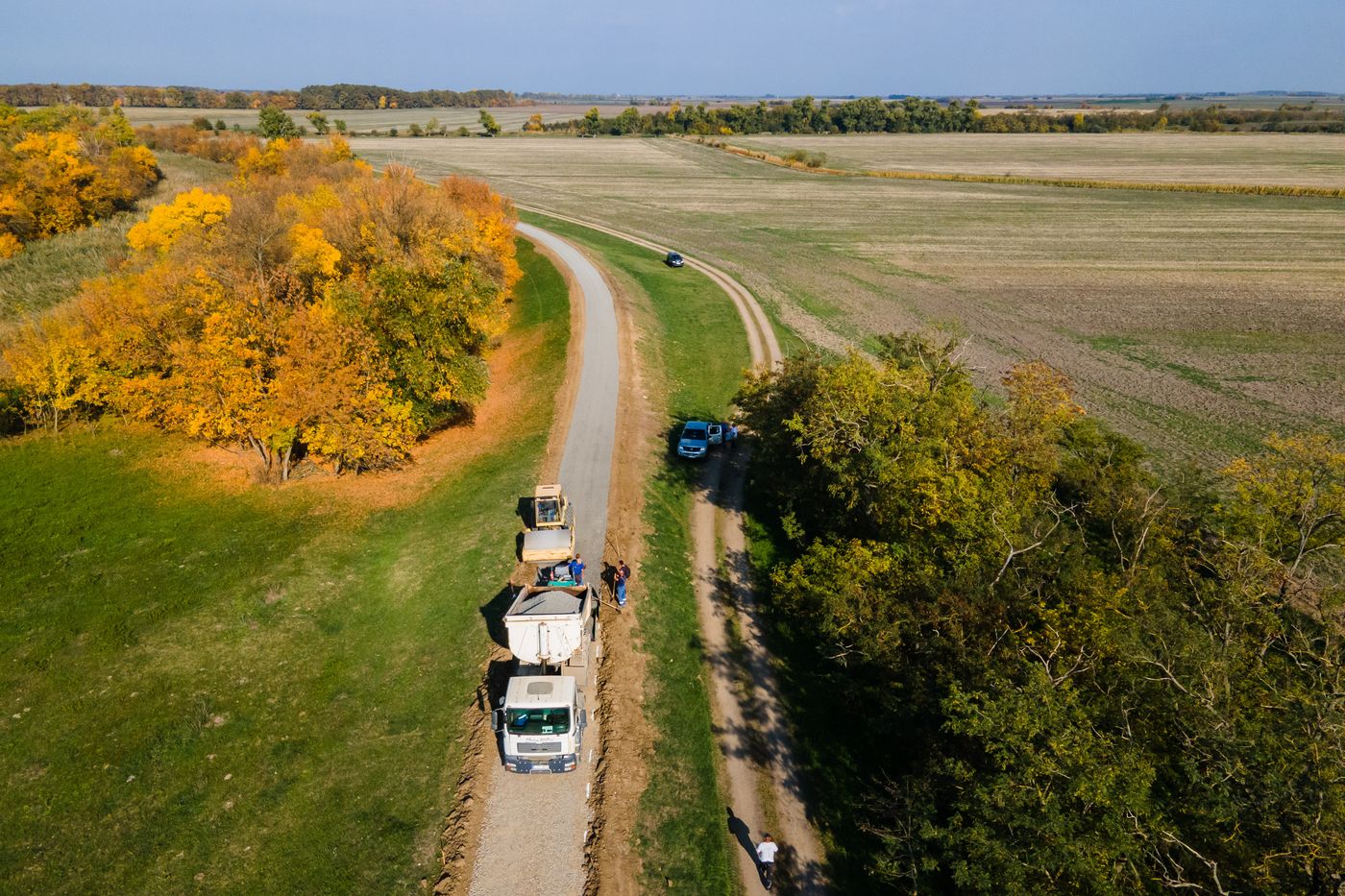

A fejlesztés során megvalósul 13191 fm-en, összesen 1 méter széles vízoldali agyagpadka, az azt megtámasztó 3 méter pályaszélességű szórt út, illetve a mentett oldalon további 1 méter széles agyagpadka. Megközelíthetővé válik a töltéskoronán vezető szórt úton a Szandazugi, Csudaballai és Csurgói gátőrtelep, valamint a Csurgói szivattyútelep.

2022. március 17-én kötöttük meg a projekt Támogatási Szerződését, majd március 31-én átadtuk a kivitelező KÖTIVIÉP’B Kft. részére a munkaterület. Ennek birtokában a vállalkozó elvégezte az előkészítési és tervezési munkákat. A kiviteli tervek jóváhagyása után, 2022 augusztusában - Natura 2000-es hatásvizsgálat alapján - a környezetvédelmi engedélyt is megkapta a beruházás.
A töltésmegbontási engedélyt 2022. augusztus elején adtuk ki, így a kivitelezés is megkezdődhetett.

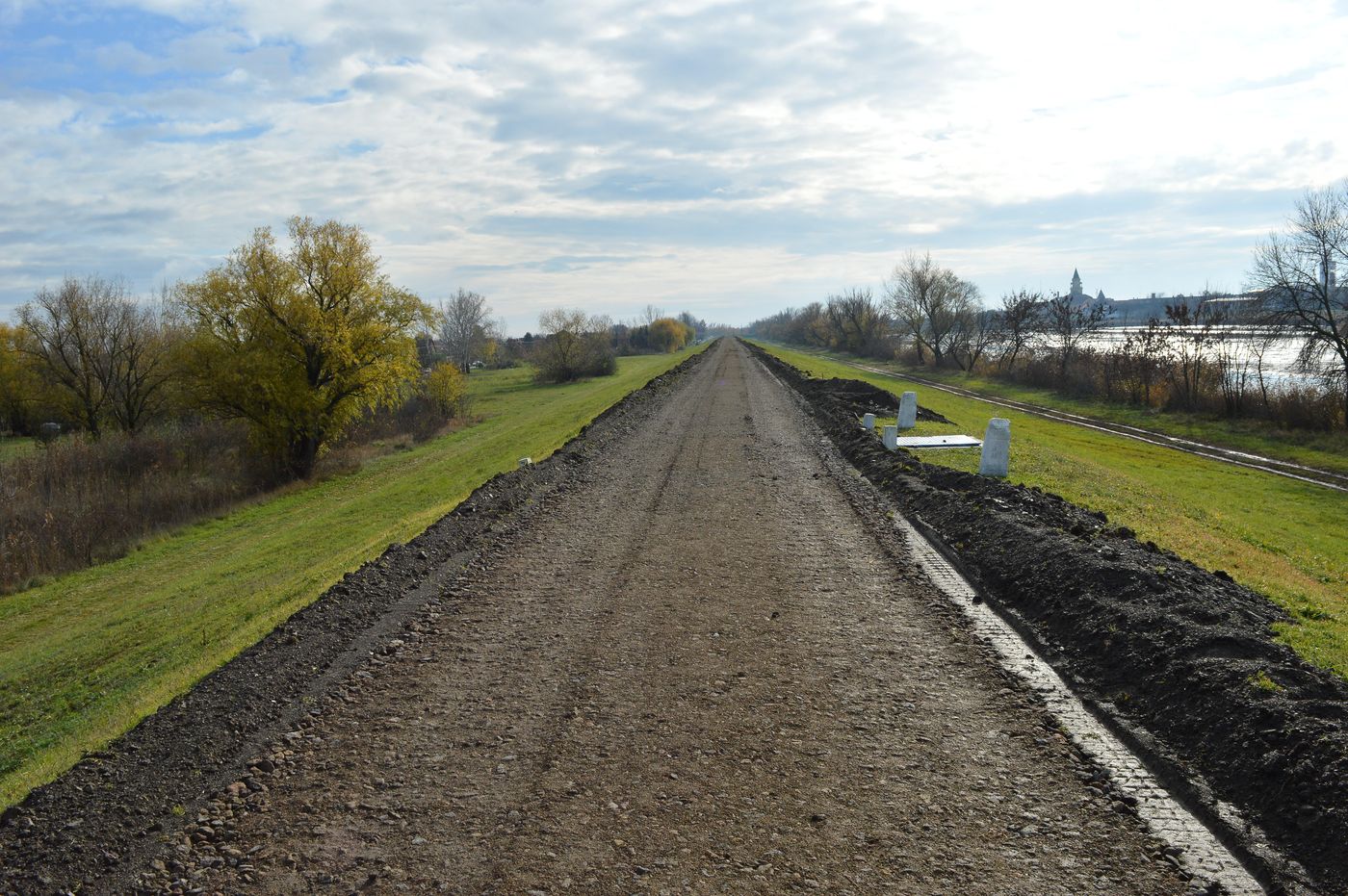

2022 novemberére megépült a szórt út a Túrkevei hídtól a Csurgói gátőrtelepig, 2023 évre maradt ezen a szakaszon a füvesítés elvégzése.

A töltésmegbontási engedélyt - szigorú feltételekkel - a téli hónapokra is meghosszabbítottuk, így a Mezőtúri közúti hídtól a Szandazugi gátőrtelepig szintén elkezdődhettek a kiviteli munkák. 2023. április végéig elkészült ezen a szakaszon is a szórt út, jelenleg a felső réteg terítése és tömörítése van folyamatban. A kiviteli munkákból a Szandazugi gátőrház előtti terület terv szerinti kialakítása, a padkarendezés és a füvesítés van hátra.

Vállalkozó tervei szerint a kivitelezési munkák várhatóan 2023 májusában fejeződnek be.

A projekt Támogatási Szerződés szerinti fizikai befejezésének tervezett dátuma: 2023. 11. 30.
